装了监测系统却从没响过?桥梁健康监测,别再“装了等于白装”!
更新时间:2026-06-23 15:43
  |
阅读量:
字号:
A+ A- A

“装完传感器、设好阈值就坐等报警”——这是很多桥梁健康监测项目最容易踩的坑。系统上线大半年,数据面板一片绿,直到某天巡检发现梁体裂缝扩展,翻出历史数据才发现:挠度值其实三个月前就开始爬升了,只是报警阈值设得太宽,系统从来没响过。

这不是监测系统没用,而是三个核心环节没做对——传感器没选对,关键频段信号根本收不到;基线没建好,变化趋势无从判断;阈值一刀切,该报的不报,不该报的乱报。作为深耕桥梁健康监测的公司,中交路桥科技结合国省干线多项项目实践经验,把桥梁结构健康监测实施中最关键的三个技术环节逐一拆解:怎样按桥梁结构类型精准匹配传感器、怎样构建可用数据基线并提取劣化趋势、怎样设置分级预警阈值让系统真正“会说话”。

一、传感器选型与布点

桥梁“数据入口”必须精准振动、温度、位移、应变四大类传感器是桥梁健康监测的“四驾马车”。传感器选型错了,后端分析能力再强都是白费。

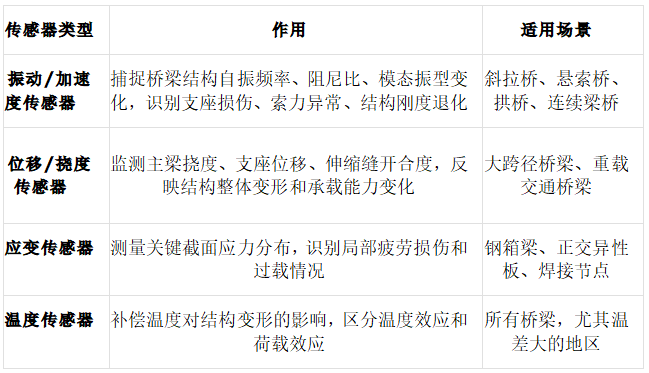

1、四类核心传感器的作用与适用对象

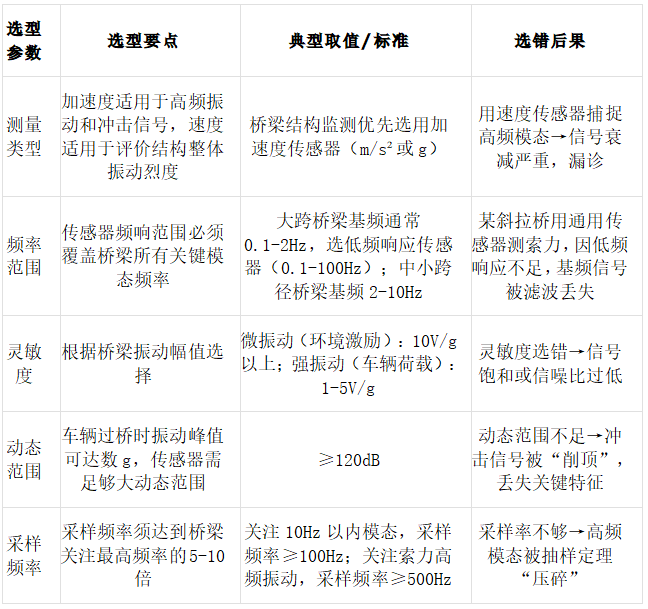

2、振动传感器选型核心参数

振动传感器选型需系统考虑安装环境与信号特征两大维度,选错参数的后果是信号失真甚至关键特征完全丢失。

3、环境适应性与安装方式

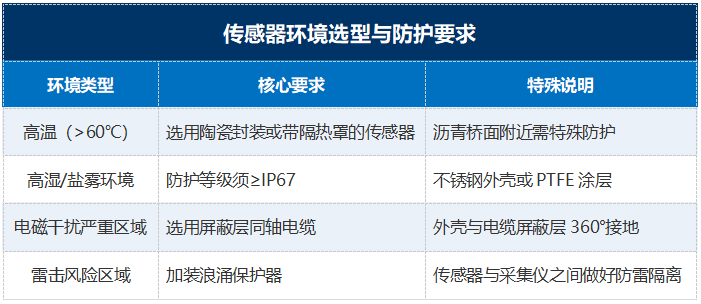

桥梁现场的高温、高湿、强腐蚀和电磁干扰是传感器最常见的失效原因。

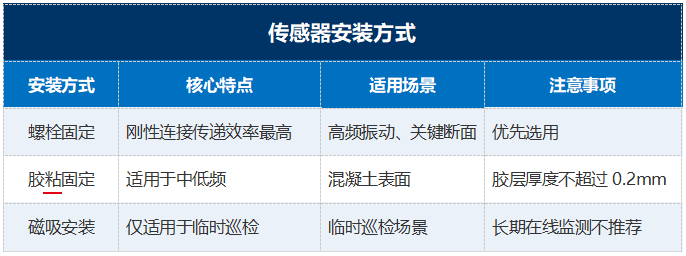

安装方式直接影响信号质量:

传感器须安装在结构刚性传递路径上,优先选主梁跨中、支点截面、塔顶、索锚固区等关键部位,避开加劲肋、装饰板等薄弱部位。

4、测点布点策略

先对桥梁进行结构重要性分级和易损性评估,再依据分级结果设计监测方案:

二、数据分析与模型构建

从原始数据到可操作判断:传感器装好之后,真正拉开差距的是数据处理和分析能力。系统基于历史运行数据构建桥梁健康状态基线,当实时数据偏离基线阈值时触发预警。

1、基线的建立

有效的预测取决于可靠的基线。基线是桥梁在正常运营状态下的“身份证”,后续所有的偏差判断都以此为依据。

2、趋势分析三原则

单看绝对值,很多结构劣化的早期信号会被漏掉。趋势分析遵循三个原则:

3、多参数联动判据

单个参数容易产生误报。通过多参数关联分析,误报率可从30%降至5%以下。

三、预警阈值设置

整个监测系统最不能“一刀切”的环节:阈值是监测系统最敏感的神经末梢:设得太宽,结构病害漏报;设得太窄,频繁误报,报警泛滥。真正有效的预警体系遵循“分级预警、动态阈值、多参数联动”三项原则。

1、三级预警层级

根据结构病害的严重程度和紧急性,预警体系应至少分为三级:

2、绝对阈值与趋势阈值双轨制

3、误报抑制四规则

误报过多是监测系统被弃用的首要原因。抑制误报需要组合使用以下规则,某跨海大桥应用下述组合规则改造后,误报率从42%降至7%,结构病害识别率提升至95%。

4、预警响应闭环

桥梁健康监测的价值不止于“看得见”,更在于“管得住”。监测系统将健康评估结果自动转化为结构化工单,推送至养护管理部门移动端,并关联历史检测报告、维修方案及安全作业许可。维修完成后,结果反馈至模型,实现“监测—预警—处置—优化”闭环,持续提升预测准确率。闭环管理的有无,是“装了一套监测系统”和“建成一套桥梁健康管理体系”之间的本质分界线。

四、桥梁健康监测不是“装传感器→看数据→设阈值”三个动作的简单串联,而是一套需要从桥梁分级、参数选型、基线建立到闭环管理全流程拉通的系统工程。

有行业数据表明:科学的桥梁健康监测体系可实现养护成本降低20%-30%、结构病害早期发现率提升50%以上、桥梁使用寿命延长15%-25%。传感器选型决定了系统能“看到”什么,数据分析决定了系统能“看懂”什么,预警阈值决定了系统“该说的时候”会不会说。三个环节任何一个没做到位,几百万的监测系统都可能沦为挂在墙上的电子台账。

第一阶段:桥梁分级与需求调研•对管养桥梁进行结构重要性分级和易损性评估•明确每座桥梁的关键病害模式和监测目标;

第二阶段:传感器选型与系统设计•按桥梁类型精准匹配传感器参数•设计测点布设方案,确保关键部位全覆盖;

第三阶段:基线建立与系统调试•采集不少于6个月的正常运行数据•建立多工况条件下的结构健康基线;

第四阶段:阈值优化与闭环运行•设置分级预警阈值,运行双轨制机制•建立“监测—预警—处置—优化”闭环流程;

(如果您有桥梁健康监测方面的需求或疑问,欢迎联系我们!)
